Informatiebrief #8 Octagon: update bouw Octagon
Beste ondernemers en bewoners,
In deze achtste informatiebrief informeren wij u graag over de huidige stand van zaken, welke werkzaamheden er de komende periode plaats vinden en wat dit voor u betekent.
Uitgevoerde werkzaamheden
- De mobiele torenkraan is afgevoerd van het bouwterrein;
- We zijn bezig met de gevel en dakbedekking van de plint en de torens;
- De gevelsteiger van de westtoren wordt opgebouwd;
- De dakbedekking op het dak van het plintgebouw en de westtoren is aangebracht;
- We zijn gestart met de installaties van zonnepanelen, glasbewassingsinstallatie en luchtbehandelingsinstallatie op het dak van de westtoren;
- De binnenwanden in het hotel en stallingsgarage zijn klaar;
- De dekvloeren in het hotel zijn aangebracht;
- We hebben de liftinstallaties in het hotel en de westtoren gemonteerd;
- We zijn gestart met de binnenwanden en installaties van de appartementen in de westtoren.
Zomervakantie
Van maandag 31 juli 2023 tot maandag 14 augustus 2023 is de bouwplaats gesloten en genieten we van de zomervakantie. Mocht u iets verdachts opmerken, dan kunt u dag en nacht bellen met 088 – 923 69 92 (TBI Direct).
Werkzaamheden en planning in de komende periode
In de komende periode gaan we aan de slag met het afwerken van de gevel bij de plint, het monteren van de aluminium gevelbekleding van de woontorens, de opbouw van de gevelsteiger en het aanbrengen van de installaties en dakbedekking bij de oosttoren. We starten ook met het tegel- en stucwerk, kozijnen en deuren in de appartementen en de verdere afbouw in het hotel.
Aanleg voorzieningen
Na de zomervakantie start aannemer Visser & Smit Hanab met de aanleg van de huisaansluitingen (stroom, water en telecom) voor project Octagon. De aanleg van stadsverwarming en riolering is al eerder gebeurd. Door de binnenstedelijke locatie worden de werkzaamheden in verschillende fases uitgevoerd. Hieronder een opsomming:
Fase Vliegerstraat
Vanaf 21 augustus worden de stroom-, water-, en telecomaansluitingen in de Vliegerstraat aangelegd. De eerste fase wordt binnen de bouwhekken uitgevoerd en duurt tot eind september. Bij de werkzaamheden in het openbare gebied communiceert Visser & Smit Hanab hier tijdig over.
Fase Ballonstraat en Stationsweg
Na het Leidens Ontzet worden vanaf oktober de stroom-, water- en telecom aansluitingen in de Ballonstraat aangelegd. Hiervoor wordt het bouwterrein tijdelijk iets groter gemaakt. Als er hierdoor hinder in de Ballonstraat ontstaat, laten we dit tijdig weten.
Fase Ballonpad
In januari 2024 wordt een nieuwe waterleiding in het Ballonpad aangelegd en aangesloten op een bestaande leiding in het Schuttersveld.
Na de aanleg van bovenstaande voorzieningen gaat de gemeente verder met het inrichten van de buitenruimte.
Demontage torenkraan
In de week van 9 tot en met 13 oktober 2023 wordt de torenkraan gedemonteerd met behulp van een grote mobiele kraan. Om deze mobiele kraan op te stellen is het Ebel Magninpad tijdelijk niet toegankelijk. Wij informeren de direct omwonenden hier tijdig over.
Voor het demonteren van de torenkraan rijden er veel vrachtwagens af en aan. Onze verkeersregelaar is dan vlakbij het Ballonpad aanwezig om de bouwtransporten in goede banen de leiden. Het laden, lossen en demontage van de torenkraan vindt plaats binnen het bouwterrein.

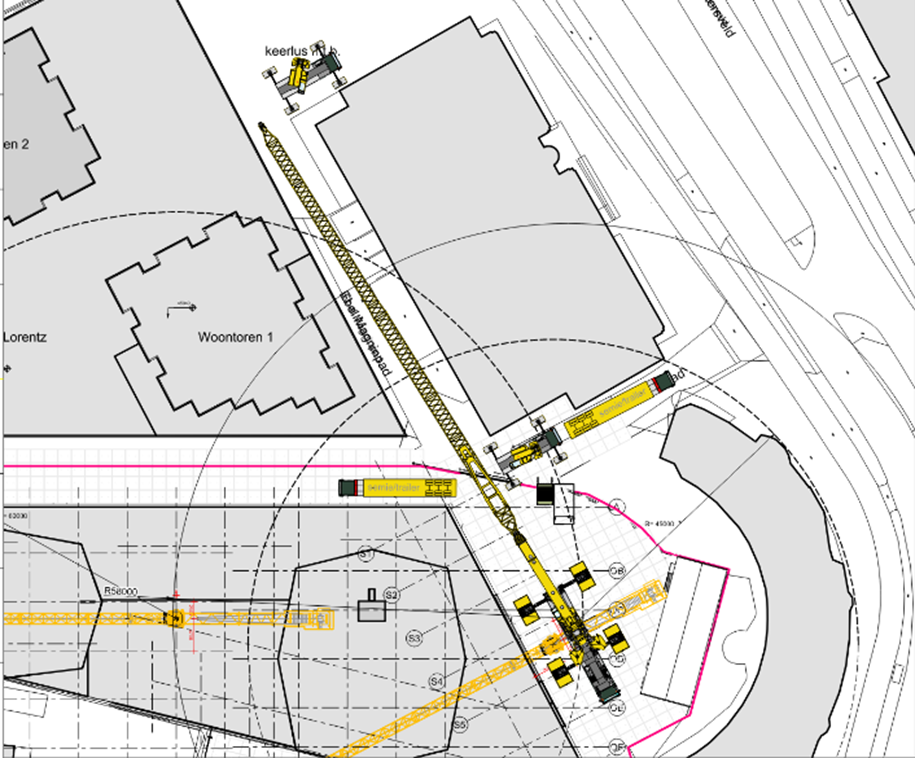

Locatie van de bouwkraan op het bouwterrein en opstelplaats mobiele kraan.
Meer informatie, vragen en klachten
Altijd op de hoogte van het laatste nieuws? Check dan regelmatig onze projectwebsite https://www.wijbouwen.nu/octagon.
Ontvangt u de informatiebrieven graag per e-mail? Dan kunt u zich aanmelden via octagon@jpvaneesteren.nl.
Contactpersoon voor de buurt
Valt u iets op, heeft u vragen of ideeën die u met ons wilt delen? Neem dan contact op met onze uitvoerder Martijn Graveland via octagon@jpvaneesteren.nl. Hij is regelmatig te vinden op onze bouwplaats.
Bij calamiteiten zijn wij dag en nacht telefonisch bereikbaar op 088 – 923 69 92 (TBI Direct).
Met vriendelijke groet,
J.P. van Eesteren B.V. Team Octagon
