Nieuwbouwproject Octagon

Leiden

Informatiebrief #9 Octagon: update bouw Octagon


Beste ondernemers en bewoners,

In deze negende informatiebrief informeren wij u graag over de huidige stand van zaken, welke werkzaamheden er de komende periode plaats vinden en wat dit voor u betekent.

Demontage torenkraan

Na Leidens Ontzet 2023 wordt de torenkraan op ons bouwterrein gedemonteerd met behulp van een grote mobiele kraan. Bij het opbouwen en demonteren van de grote mobiele kraan is het Ebel Magninpad, en deel van het Ballonpad, tijdelijk niet bereikbaar.

Bij het demonteren van de torenkraan rijden er veel vrachtwagens af en aan. Onze verkeersregelaar is dan vlakbij het Ballonpad aanwezig om de bouwtransporten in goede banen de leiden. Onze werkzaamheden vinden grotendeels plaats op het bouwterrein.

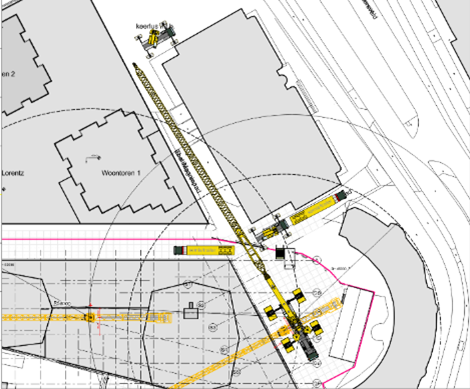

Locatie van de bouwkraan op het bouwterrein en opstelplaats mobiele kraan.

Detailplanning werkzaamheden torenkraan

Wanneer

Omschrijving

aandachtspunten

Zaterdag 7 oktober

Van 10.00 uur tot 16.00 uur

Opbouw grote mobiele kraan

  • Parkeergarages in Ebel Magninpad niet bereikbaar;
  • Omleidingsroute voor fietsers en voetgangers;
  • Ballonstraat via Stationsweg bereikbaar voor bestemmingsverkeer.

Zondag 8 oktober

Geen bouwactiviteiten

  • Ebel Magninpad, Ballonpad en Ballonstraat toegankelijk.

Maandag 9 oktober
Van 07.00 uur
Tot en met
Dinsdag 10 oktober
17.00 uur

Demontage torenkraan

  • Parkeergarages in Ebel Magninpad (beperkt) bereikbaar;
  • Onze werkzaamheden vinden grotendeels plaats op het bouwterrein;
  • Tijdens de circa 12 vrachttransporten, wordt het Ballonpad tijdelijk geblokkeerd onder begeleiding van onze verkeersregelaar.

Dinsdag 10 oktober
Van 17.00 uur tot 22.00 uur

Demontage grote mobiele kraan

  • Parkeergarages aan het Ebel Magninpad niet bereikbaar;
  • Omleidingsroute voor fietsers en voetgangers;
  • Ballonstraat via Stationsweg bereikbaar  voor bestemmingsverkeer.

Werkzaamheden en planning voor de komende periode

In de komende periode gaan we aan de slag met het afwerken van de gevel bij de plint, het monteren van de aluminium gevelbekleding van de Oosttoren en demontage van de gevelsteiger. Ook staat de verdere afbouw van het hotel en appartementen op de planning.

Aanleg voorzieningen

Vanaf 16 oktober start aannemer Visser & Smit Hanab met de aanleg van de huisaansluitingen (stroom, water en telecom) in de Vliegerstraat, Ballonstraat en aan de Stationsweg. De aanleg van de stadsverwarming en riolering is al eerder gebeurd.

Voor de werkzaamheden in de Ballonstraat wordt het bouwterrein tijdelijk iets groter gemaakt. Aannemer Visser & Smit Hanab en gemeente Leiden communiceren tijdig over de werkzaamheden in het openbare gebied.

Na de aanleg van bovenstaande voorzieningen gaat de gemeente verder met het inrichten van de buitenruimte. Hier wordt u over geïnformeerd door de gemeente Leiden.

Heeft u vragen aan de gemeente Leiden? Dan kunt u een mail sturen naar stationsgebied@leiden.nl.

Meer informatie, vragen en klachten

Altijd op de hoogte van het laatste nieuws? Check dan regelmatig onze projectwebsite https://www.wijbouwen.nu/octagon.

Ontvangt u de informatiebrieven graag per e-mail? Dan kunt u zich aanmelden via octagon@jpvaneesteren.nl.

Contactpersoon voor de buurt

Valt u iets op, heeft u vragen of ideeën die u met ons wilt delen? Neem dan contact op met onze uitvoerder Martijn Graveland via octagon@jpvaneesteren.nl. Hij is regelmatig te vinden op onze bouwplaats.

Bij calamiteiten zijn wij dag en nacht telefonisch bereikbaar op 088 – 923 69 92 (TBI Direct).

Met vriendelijke groet,
J.P. van Eesteren B.V. Team Octagon


Bekijk ook

Uw contactpersoon

Martijn Graveland

Andere berichten

Informatiebrief #8 Octagon: update bouw Octagon

Beste ondernemers en bewoners, In deze achtste informatiebrief...

Informatiebrief #7 Octagon: Fijne dagen!

Beste ondernemers en bewoners, In deze zevende informatiebrief...

Uitloop werkzaamheden Vattenfall

Namens  In november 2022 werkt Vattenfall in Leiden aan de...

Informatiebrief #6 Octagon: update bouw Octagon

Beste ondernemers en bewoners, In deze zesde informatiebrief...

Informatiebrief #5 Octagon: update bouw Octagon

Beste ondernemers en bewoners, In deze vijfde informatiebrief...

Informatiebrief #4 Octagon: update bouw Octagon

Beste ondernemers en bewoners, In deze vierde informatiebrief...

Update Octagon: vlinderen en damwanden

Door middel van deze update willen we u op de hoogte stellen van de...

Informatiebrief #3 Octagon: update bouw Octagon

Beste ondernemers en bewoners, In deze derde informatiebrief...

Update Octagon: beton- en vlechtwerk fundering

We zijn momenteel alweer ruim twee weken onderweg na van onze...

Informatiebrief #2 Octagon: update bouw Octagon

Beste ondernemers en bewoners, De afgelopen maanden is er veel...

Update Octagon: Betonstort bestaande kelder en fijne feestdagen

We zijn gestart met het ontgraven van de bestaande kelder van...

Update Octagon: Ontgraven grond en verwijderen kelderwanden

Momenteel zijn we bezig met het boren van de warmte- en koude bronnen....

Update Octagon: Start boren warmte- en koude bronnen

In september zijn we gestart met het heiwerk, deze werkzaamheden zijn...

Update Octagon: Opbouwen keet en plaatsen toegangspoorten

In september zijn we begonnen met het aanbrengen van de boorpalen,...

Update Octagon: Lopende werkzaamheden

We zijn in september gestart met het aanbrengen van de boorpalen, deze...

Update Octagon: Inrichten bouwterrein en start werkzaamheden

Afgelopen dinsdag 14 september zijn we begonnen met het aanbrengen van...

Informatiebrief #1 Start bouw Octagon

Beste ondernemers en bewoners, Zoals u waarschijnlijk al heeft...
