Update Octagon: Opbouwen keet en plaatsen toegangspoorten
In september zijn we begonnen met het aanbrengen van de boorpalen, deze werkzaamheden vorderen gestaag en de verwachting is dat we eind week 42 klaar zijn met deze werkzaamheden.

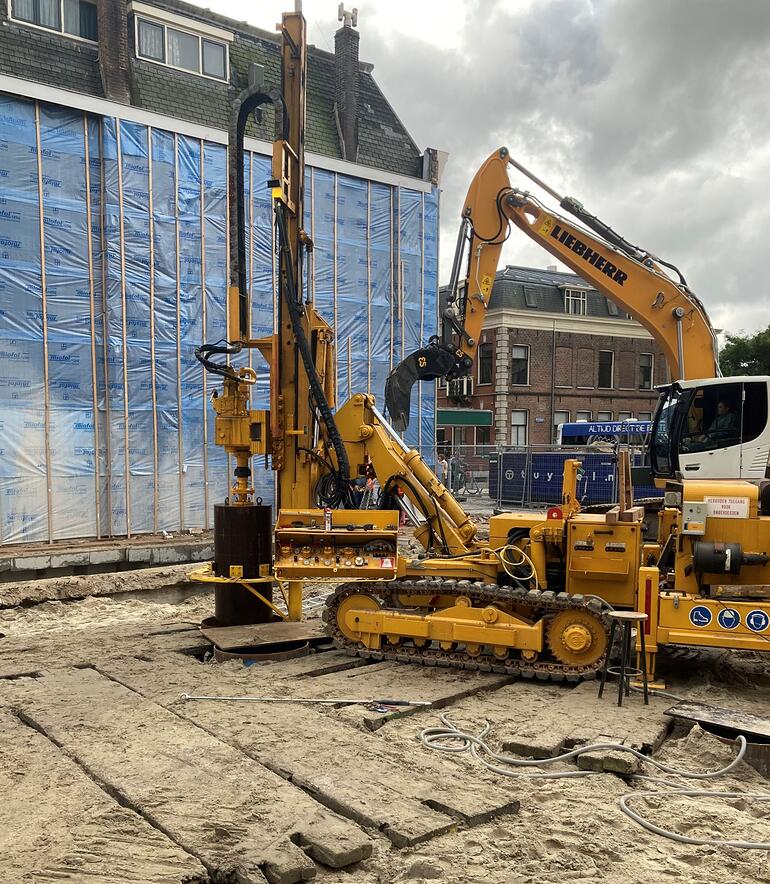

Ook het boren van gaten op de plaats van het voormalig ABN AMRO pand is in volle gang. Deze gaten boren we door middel van de Liebherr boormachine (zie foto), uiteindelijk plaatsen we de funderingspalen in deze gaten.
Het verwijderen van de restanten van de fundering van het pand Eigenzorg verloopt voorspoedig. De verwachting dat deze werkzaamheden in week 42 zijn afgerond.
Opbouwen keet en plaatsen toegangspoorten
Momenteel zijn we bezig met het opbouwen van onze keet op perceel K5, hier trekken we medio november in. Op donderdag 21 oktober plaatsen we de toegangspoorten op ons bouwterrein. In week 45 starten we met het boren van de warmte- en koude bronnen.
